Fußbodenheizung in der Renovierung: Schichtaufbau und Höhen
Im Bestand entscheiden Millimeter. Wer Schichtaufbau und Verlegeplan früh zusammenbringt, vermeidet Türblätter, die nicht mehr aufgehen, und Kreise, die nicht passen.
Aktualisiert: 2026-08-28

Bestand lesen, bevor geplant wird
Was liegt heute? Estrichdicke, Dämmung, alte Rohre, Feuchte, Tragfähigkeit. Ohne Aufmaß und ggf. Öffnung an einer Stelle zeichnen Sie ins Ungewisse. Der Verlegeplan setzt auf belastbare Raum- und Aufbaudaten auf.
Elektrische Altlasten und Leitungen im Boden markieren. Bohren und Fräsen ohne Lagekenntnis ist riskant – auch wenn noch keine neue FBH liegt.
Mehr zum Retrofit-Kontext: Beitrag nachträgliche Fußbodenheizung.
Höhenkette vor dem Zeichnen

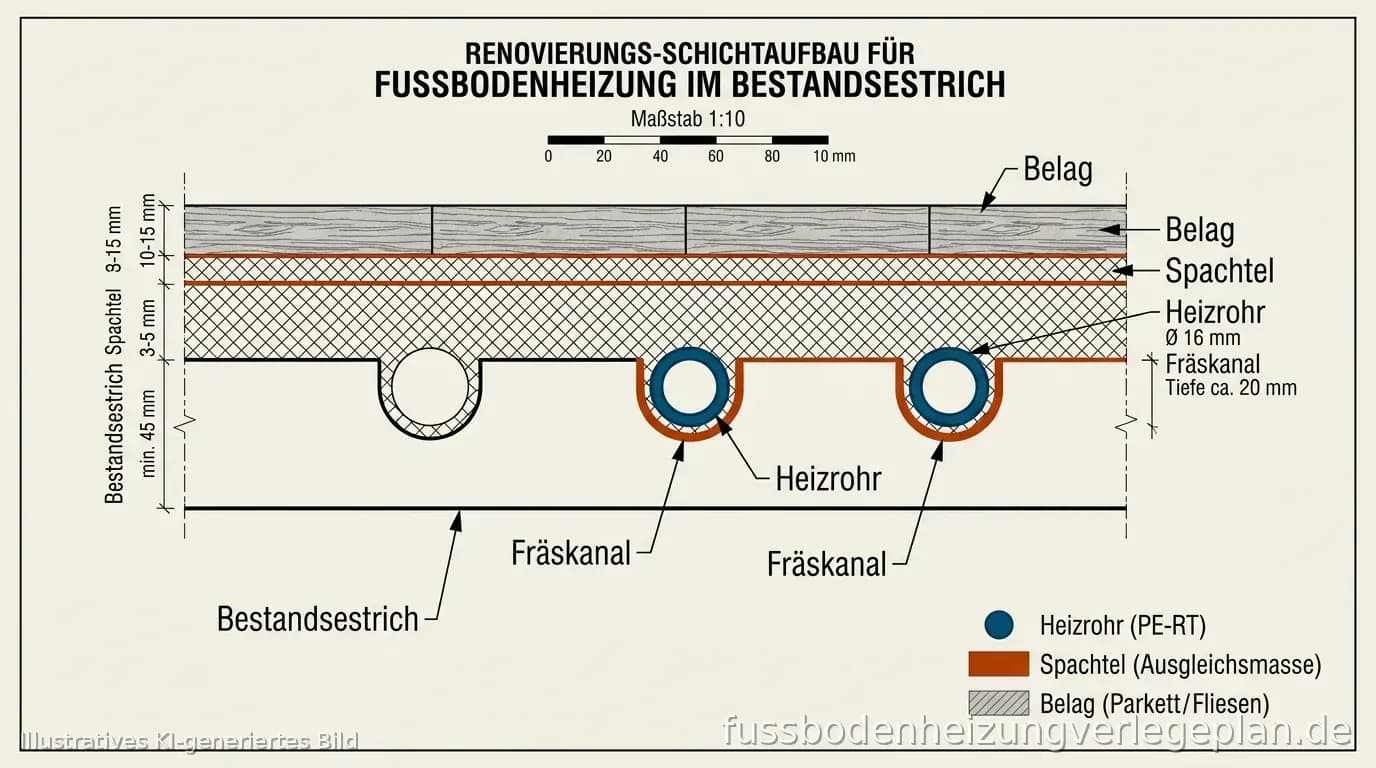

Addieren Sie: Ausgleich, Dämmung, Rohr/System, Estrich oder Trockenplatte, Belag. Vergleichen Sie mit Türzargen, Duschabläufen und barrierefreien Übergängen. Fehlen 15 mm, hilft oft das System – nicht der VA.
Trockensysteme und dünne Renovierungsheizungen sind häufig die Antwort auf Höhennot. Dann muss der Plan das Raster des Systems beachten, nicht nur „Estrichmäander“.
Notieren Sie die Höhenkette auf dem Planblatt. Spätere Gewerke sehen sonst nur die Rohrzeichnung und übersehen den Aufbaukonflikt.

Geometrie unter Bestandzwängen
Aussparungen für Küchenzeilen, Kamine und Treppen früh einzeichnen. Enge Restflächen erzeugen kurze, unhandliche Kreise oder kalte Zonen – lieber bewusst aussparen und dokumentieren.
Verteilerplatz im Altbau ist knapp: Flur, Abstellraum, Installationsschacht. Position und Anbindekanal mit dem Beitrag Verteiler-Position zusammen planen.
Der Online-Planer eignet sich für rechteckige Vorentwürfe; L-Formen und versetzte Ebenen brauchen zusätzliche Skizzen und Fachabstimmung.
Reihenfolge Renovierung
Aufmaß & Aufbau → Systemwahl → Höhenfreigabe → geometrischer Plan → Verlegen → Protokoll/Belag. Überspringen Sie keinen Schritt, nur weil „schnell geheizt“ werden soll.
